宿州皖能环保公司DCS系统受电完成
2017年3月19日17点18分宿州皖能环保公司DCS系统首次受电成功,标志着宿州项目即将进入单体调试和整体系统调试的阶段。
DCS受电是项目建设中重要节点目标,为确保这一目标的如期实现,作为建设单位宿州公司积极与DCS厂家、施工单位和监理单位开展沟通。在供货周期短、工期紧张和现场恶劣环境等种种困难下,宿州公司优化施工方案、合理配置人力资源,严格加强施工全过程管控,最终优质高效地完成17块盘柜安装、机柜接地和机柜内电缆接线等工作,各项指标均顺利通过验收,优良率达100%,有力保证了DCS受电的如期进行。

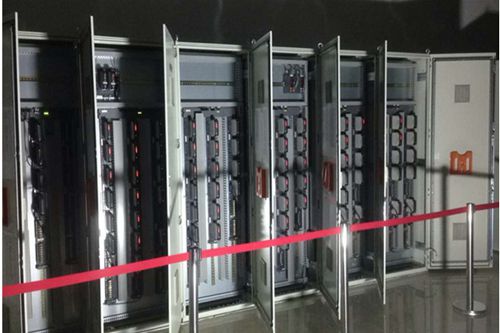

3月19日17时,在对机柜绝缘和系统接地等准备工作验收完毕,随着指挥人员指令的下达, DCS电源柜总开关合闸,随着一声清脆合闸声音,DCS系统电源柜受电,指示灯运行,经调试人员精密测量,各项技术性能指标均符合设计要求。随后,按受电程序对DCS系统的各个机柜进行合闸送电,17时18分受电过程全部结束,DCS受电一次成功。(王海涛)
